Jofege conclui duplicação da SP-333 e reforça corredor logístico

A JOFEGE finalizou a duplicação do trecho entre Guarantã e Pongaí na SP-333, beneficiando um importante corredor rodoviário do interior paulista. A obra foi concluída em tempo recorde para sua complexidade, ampliando a segurança e a fluidez do tráfego.

Foto: Divulgação

  • Viu algo no trânsito? Acidente, congestionamento ou falha no transporte? Envie agora no WhatsApp (11) 96292-9448 ou marque @mobilidadesampa. Sua informação ajuda milhares de pessoas em tempo real!
  • Siga o Mobilidade Sampa: X/Twitter, Facebook, Instagram, YouTube, LinkedIn, WhatsApp e Telegram.
  • Quer anunciar? Impulsione sua marca! Saiba mais.
  • Detalhes da obra e sua importância

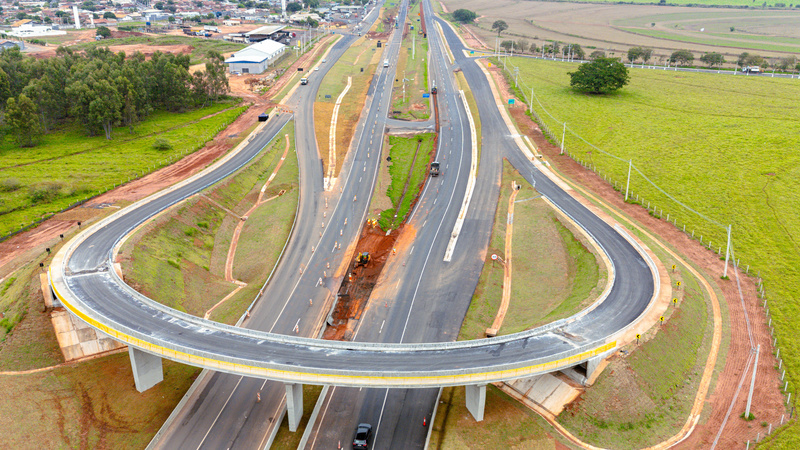

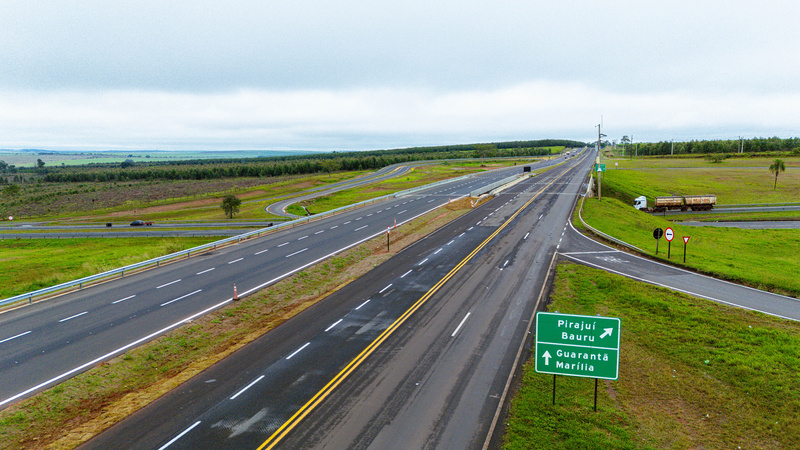

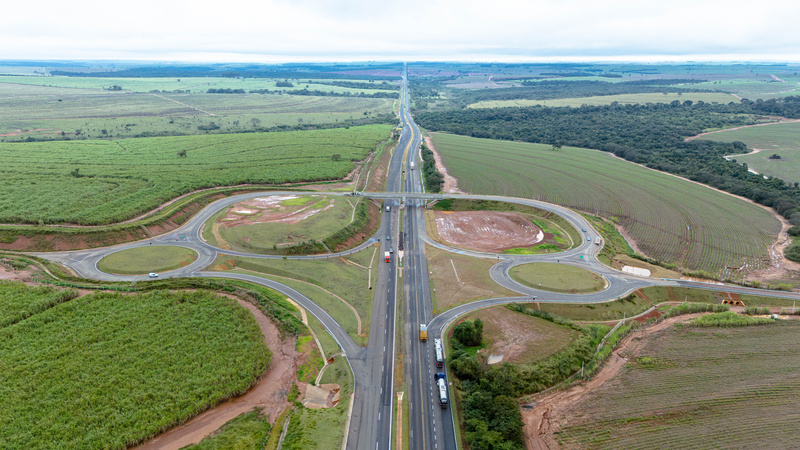

    A duplicação abrange 28 quilômetros da rodovia, quatro novos dispositivos de acesso e 12 obras de arte especiais, incluindo viadutos e pontes. O projeto soma 40 quilômetros de extensão entre pistas duplicadas. A JOFEGE venceu a licitação da concessionária Entrevias para executar o lote dos quilômetros 245 ao 273, eixo estratégico que conecta cidades do interior paulista e integra o corredor logístico entre Cajuru e Tarumã.

    Foto: Divulgação

    Prazo recorde e desafios de execução

    A ordem de serviço foi emitida em outubro de 2024, e a entrega ocorreu em apenas 20 meses, prazo considerado recorde para a dimensão da obra. A execução mobilizou até 1.200 profissionais simultaneamente, com média de 600 a 700 trabalhadores durante todo o projeto. A empresa enfrentou dificuldades para recrutar mão de obra qualificada, o que levou à contratação de uma empresa especializada em recrutamento e à manutenção de 97 casas alugadas para alojamento das equipes.

    Segurança como prioridade

    A JOFEGE adotou rigorosa política de segurança alinhada aos padrões internacionais do grupo VINCI Highways e à meta de acidente zero. A estrutura de segurança contou com engenheiro de segurança do trabalho, técnicos especializados, médica do trabalho, equipe de enfermagem e ambulatório próprio no canteiro. A obra foi concluída sem registro de acidentes graves.

    Foto: Divulgação

    Tecnologia e inovação

    A empresa investiu em motoniveladoras com sistema de nivelamento por GPS, tecnologia pouco difundida no Brasil. Esse sistema conecta a máquina a uma base topográfica fixa e ao projeto 3D da rodovia, realizando correções automáticas em tempo real. Para superar desafios logísticos, a JOFEGE implantou usinas móveis de asfalto e concreto no local, produzindo cerca de 70 mil toneladas de asfalto e 20 mil metros cúbicos de concreto, com matéria-prima própria.

    Engenharia de alta complexidade

    Entre as obras especiais, destaca-se o viaduto do km 272, próximo a Guarantã, com 90 metros de extensão e geometria em curva. A estrutura foi moldada in loco com seção transversal do tipo “caixão perdido”, exigindo escoramento total até a concretagem. A execução durou sete meses. Também foi ampliada a ponte sobre o Rio Dourado, com 38 metros de extensão, além da implantação de nova estrutura paralela.

    Com a entrega, a JOFEGE reforça sua posição entre as principais construtoras do país, evidenciando capacidade técnica, operacional e tecnológica para obras de grande porte em alta velocidade, mantendo padrões rigorosos de segurança e qualidade. O diretor do grupo, José Alves Barbosa Junior, destaca a preparação da empresa para atender obras complexas com estrutura própria e tecnologia embarcada.
